绵绵之力绘蓝图久久为功筑梦想久久为功筑梦想
文章字数:
831
文章浏览数:159

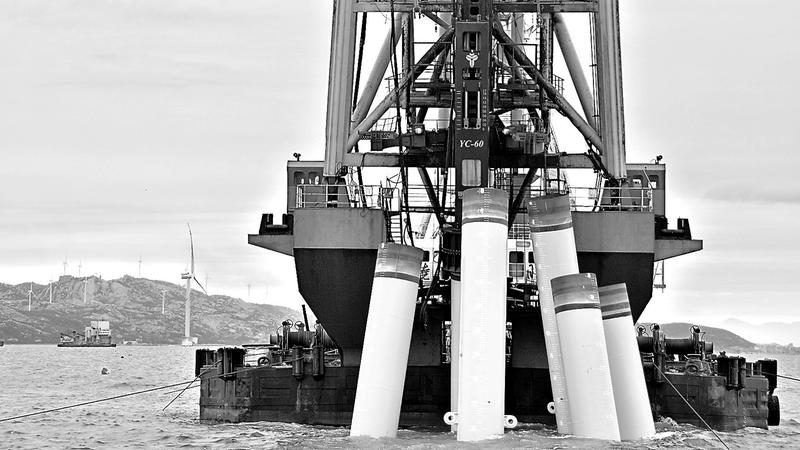

图为施工船正在对S8机位进行沉桩。
三川海上风上风电公司掀起大干快上施工热潮
10月29日晚上8点19分,三川海上风电公司S8机位最后一根钢管桩入泥。至此,石城首批风机和F区项目一共28个高桩机位沉桩施工任务已全部完成。
据悉,海上沉桩是一项繁琐的工艺,要经过下锚定位、吊桩、翻桩等十余道工艺,施工精度和施工窗口期要求较高。
受各种施工不利因素的影响,三川海上风电公司项目建设遇到了瓶颈,虽然实现了上半年首批风机并网发电的目标,但工程实际进度滞后较多。7月份以来,该公司将工程进度列入主题教育专项整治内容,整合项目部管理力量,明确与细化工程部、项目部岗位职责及分工。针对风浪天数多、海域复杂、潮差较大等问题,以及钢管桩沉桩过程中频繁出现的超高现象,公司领导班子深入现场查找问题,认真询问工程整体进展及安全保障措施等,详细了解风机承台浇注的准备情况;针对施工单位船机设备抗风浪弱、配备不足、人力资源不够等问题,迅速“开处方”,协调增加船机设备。施工单位通过增加班组、“奋战100天劳动竞赛”和增加抗风浪强的船机设备,增强了参建单位各班组人员的积极性,提高了船机设备使用效率,快速有序推进项目施工进度,项目建设局面得到了很大的改善,掀起冲刺全年目标的热潮。
海上基础施工一片繁忙的景象,工人们焊接钢筋笼一丝不苟,打桩机轰鸣声声声入耳,承台浇筑争分夺秒,12个工作面同时进行作业。工程部、项目部员工主动放弃节假日休息,沉入施工现场,坚守各自岗位,与时间赛跑,抢工期赶进度。
每根钢管桩经过千“锤”百炼,最终实现“一锤定音”,每个承台的浇筑都离不开公司领导的群策群力,离不开工程部、项目部全体员工的攻坚克难。以绵绵之力绘蓝图,以久久为功筑梦想,该公司“决战决胜四季度,确保项目建设目标全面完成”劳动竞赛正在如火如荼进行中,掀起了一股比速度、比安全、比质量、比效益的劳动竞赛热潮,为实现公司基建目标任务奋力前进。
(吴敏摄影报道)
